Záhonyi Tisza-határhíd saruzsámoly tönkremenetel és helyreállítás (2010)
Az ukrán-magyar államhatár egyetlen közúti teherforgalomra is megnyitott határátkelője a Záhony - Csap közötti átkelő, ahol a záhonyi Tisza-határhíd található.
A egymás mellett három darab, háromnyílású felszerkezet hidalja át a folyót, összesen négy forgalmi sávot biztosítva. 2010. évi fővizsgálat során kiderült, hogy a csapi (ukrán) hídfőben a középső rácsos szerkezet alatti vasbeton saruzsámolyok tönkrementek, helyreállításuk halaszthatatlan.
A károsodásról és a helyreállítás menetéről részletes beszámoló jelent meg a Közúti és vasúti hidász almanach 2010. évi kötetében.
A helyszíni munka lépései az alábbi fényképeken nyomonkövethetőek.
Kép és szöveg: Hajós Bence

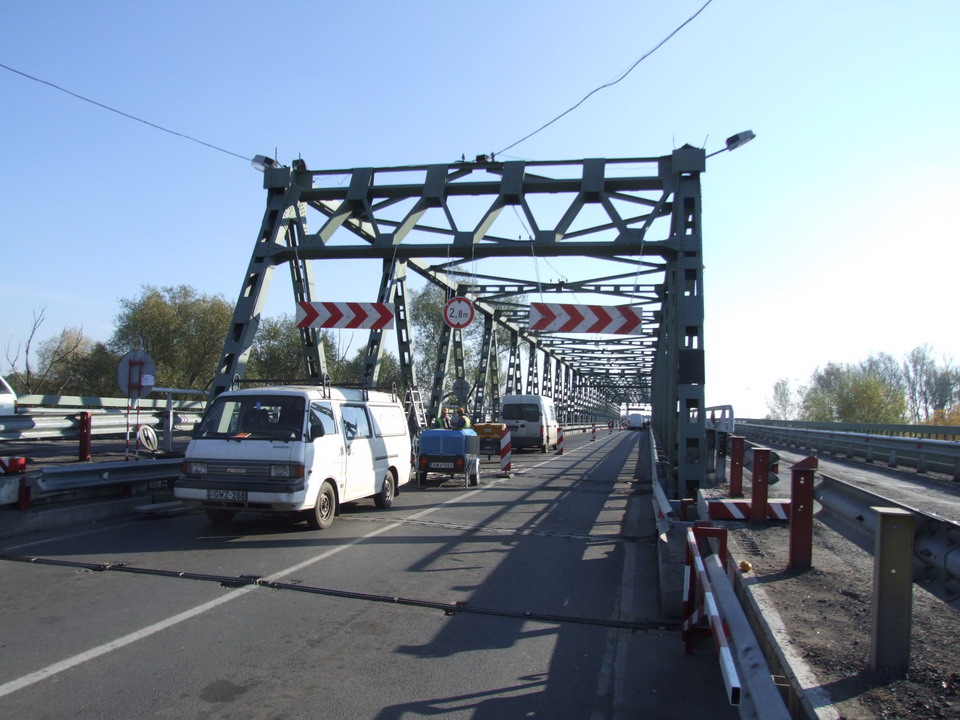

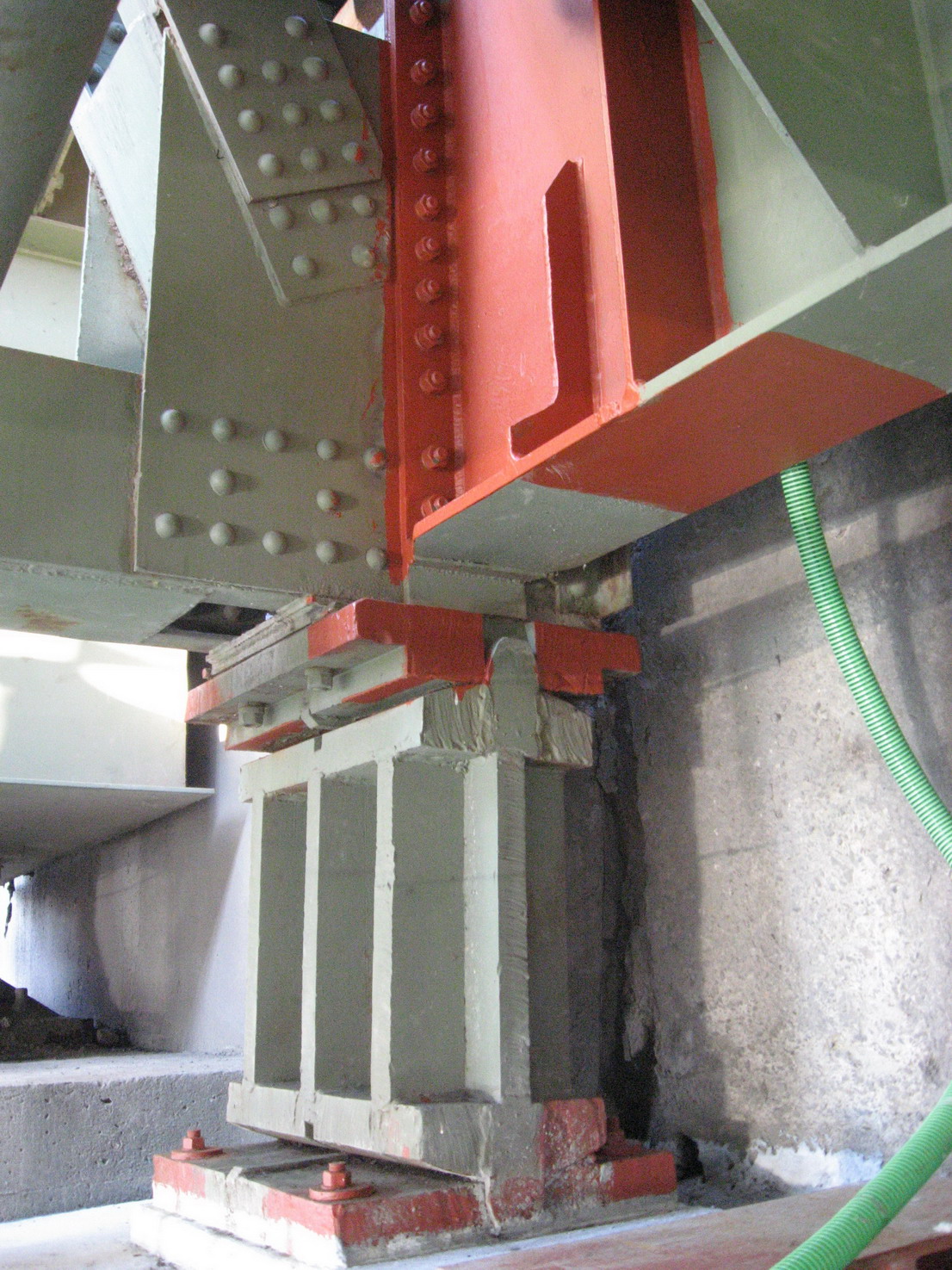

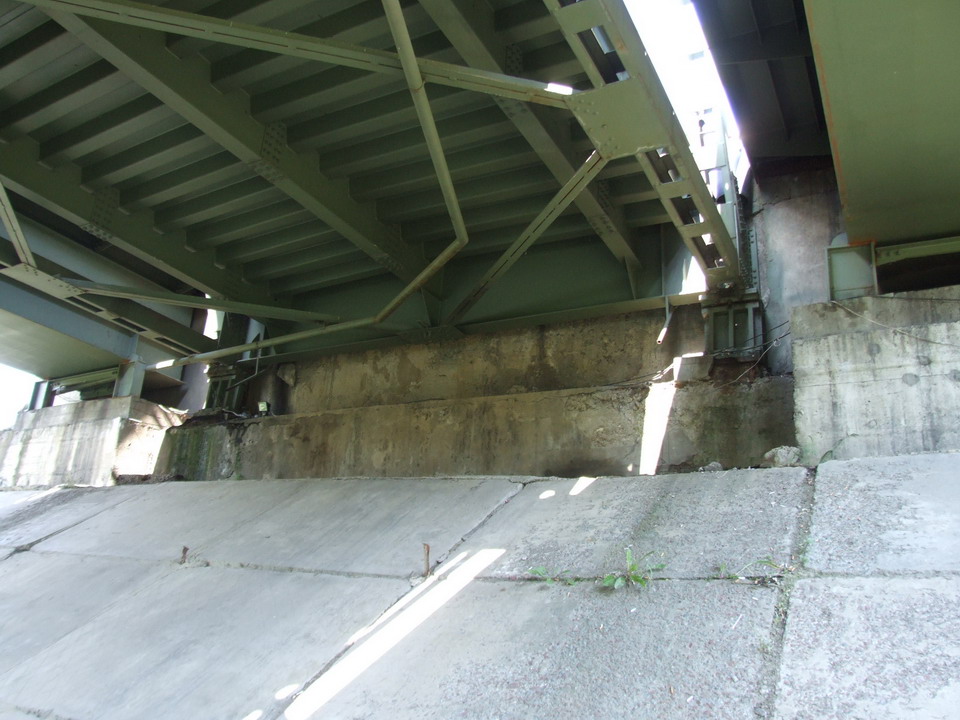

Záhonyi Tisza-határhíd csapi hídfője. Egymás mellett a három felszerkezet. Középső rácsos híd 1962-ből, 1996-ban átépített ortortop pályalemezzel, két oldalán egy-egy ukrán tervezési és építésű felsőpályás, szekrény keresztmetszetű híddal. Képen látható a középső szerkezet károsodott saruzsámolyai.

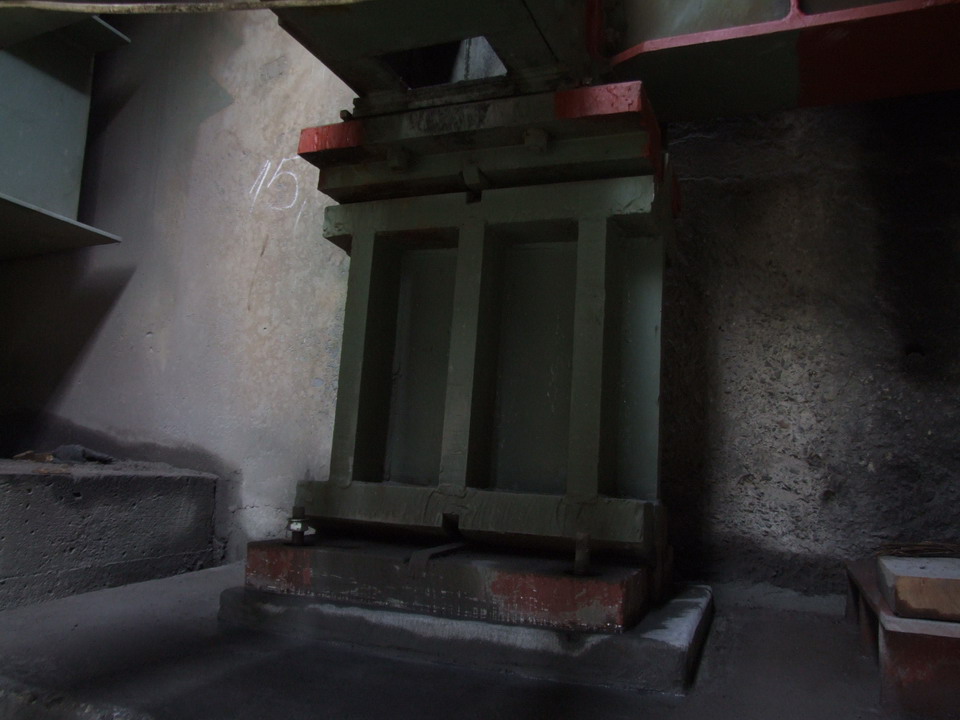

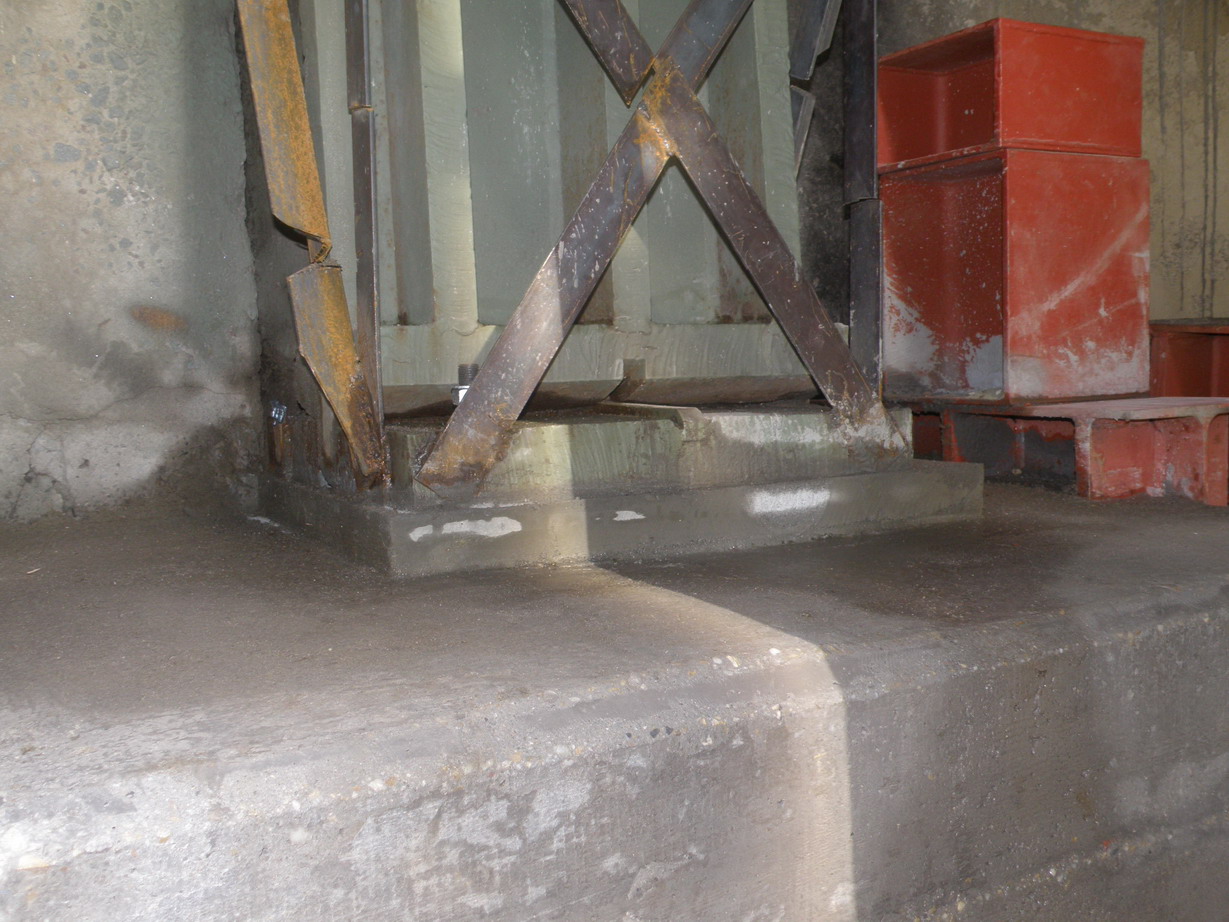

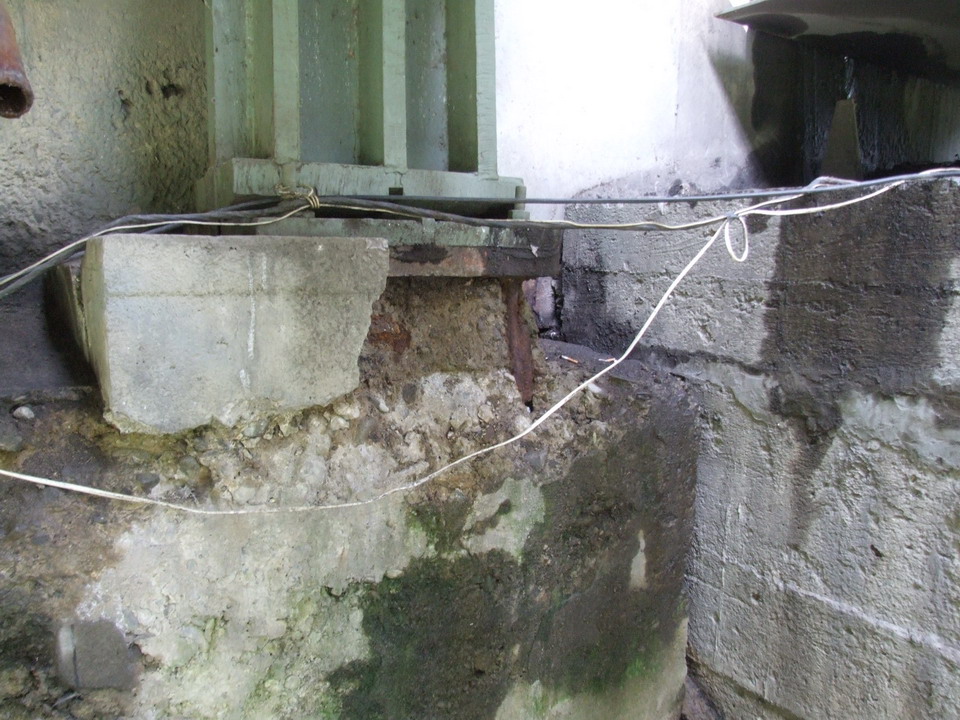

Kézzel söpörhető "szilárdságú" saruzsámoly.

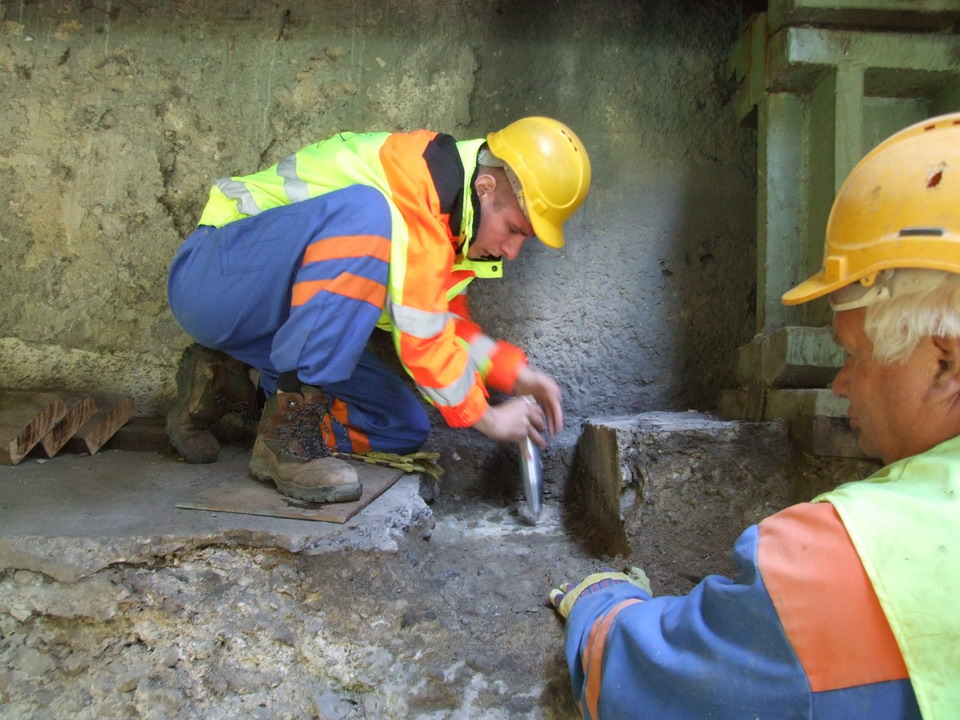

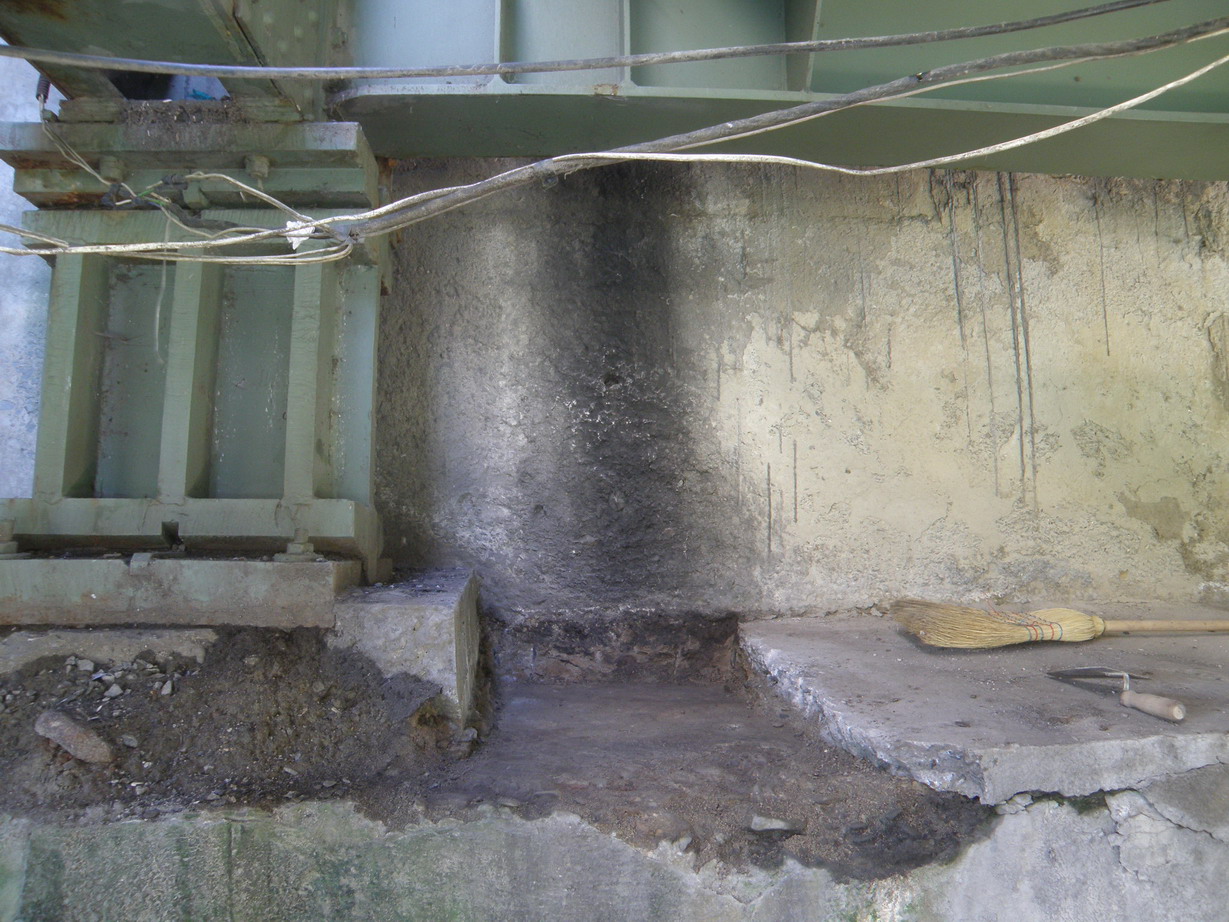

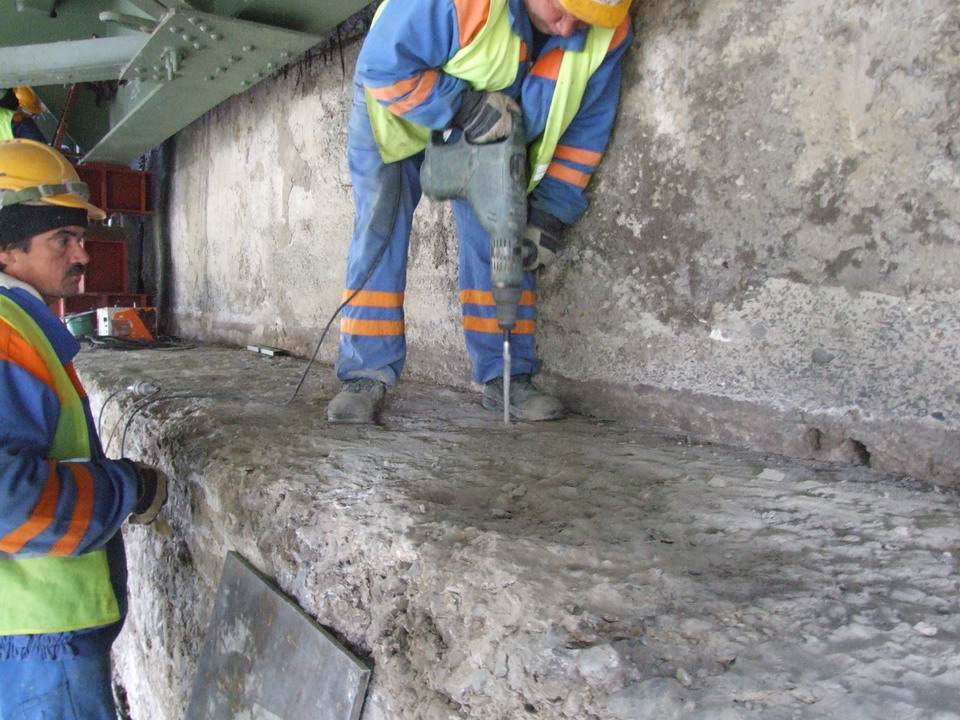

Betonkorrózió, mállás, repedés, ismeretlen korábbi mély furat...

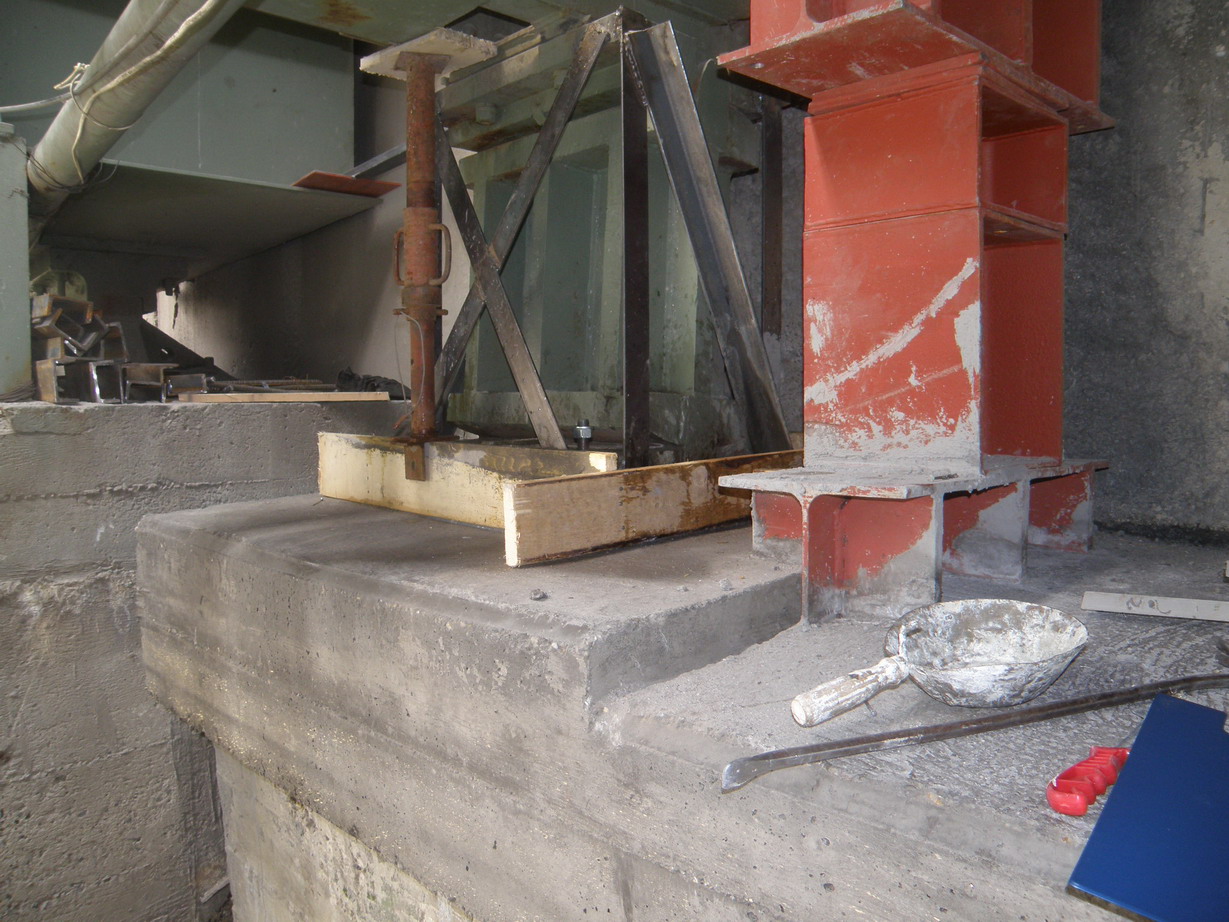

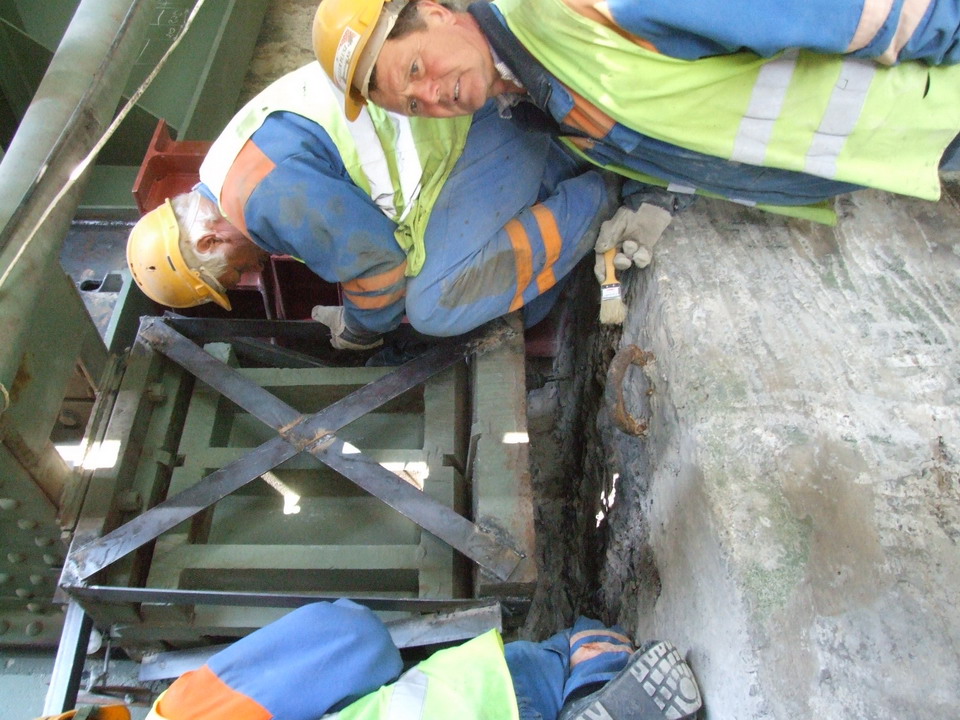

Ideiglenes alámáglyázás előkészítése, teherbíró betonszint keresése a szerkezeti gerendán.
Utólagos javítás eltávolítása alatt teherbírásra elégséges szint kialakítása a saruk mellett.

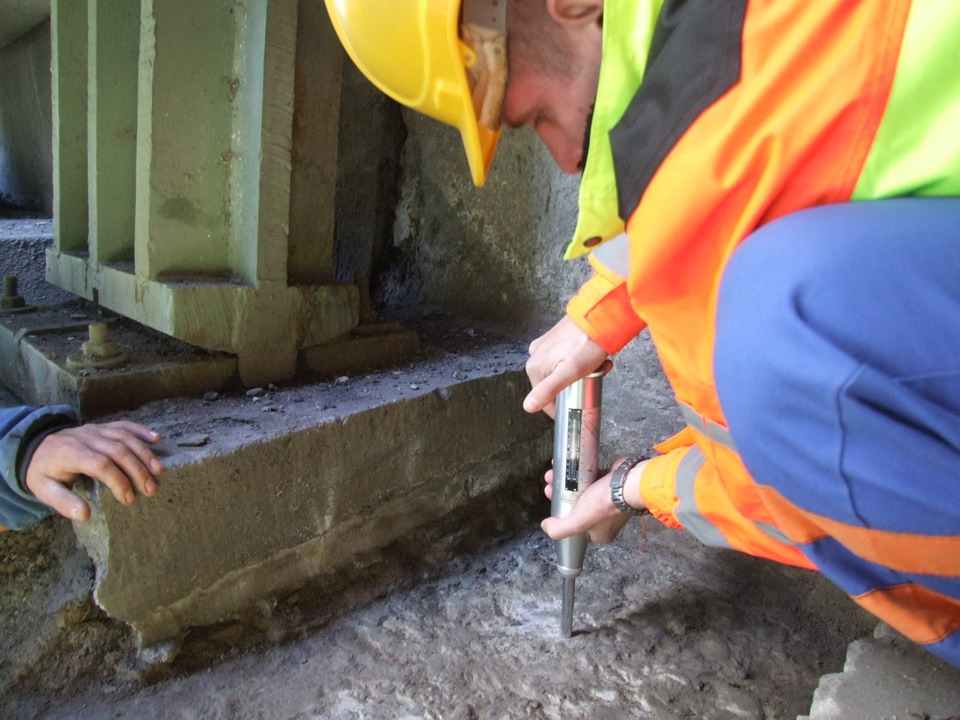

Szilárdságellenőrzés a máglya építése előtt.
Szilárdságellenőrzés a máglya építése előtt.
Szilárdságellenőrzés a máglya építése előtt.
Ideiglenes máglya alsó teherelosztó gerendájának igazítása.

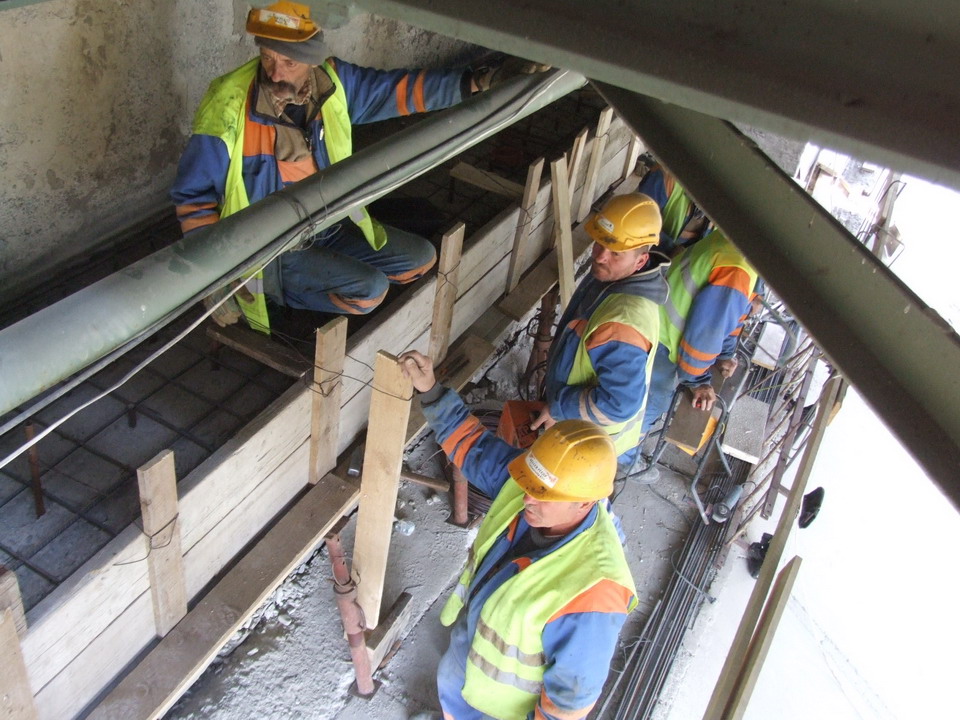

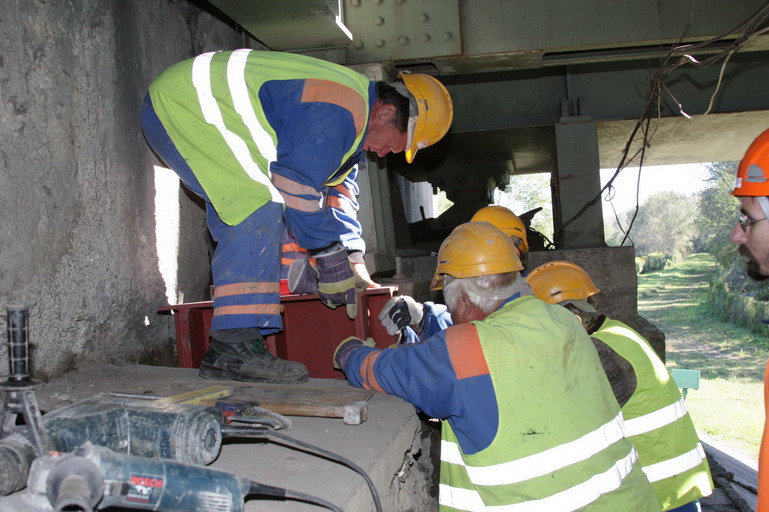

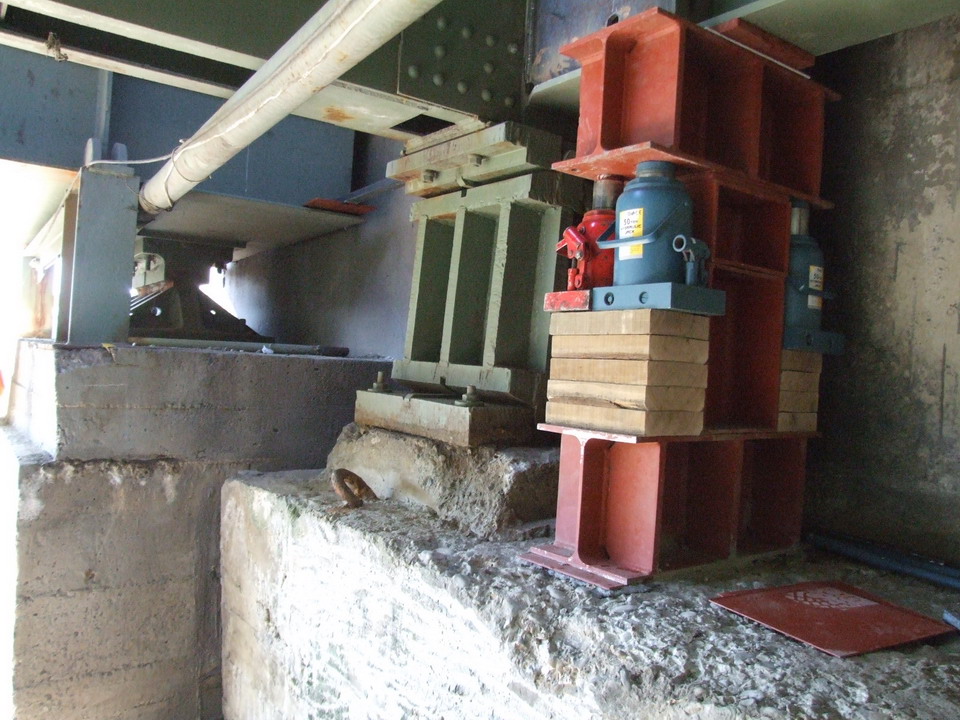

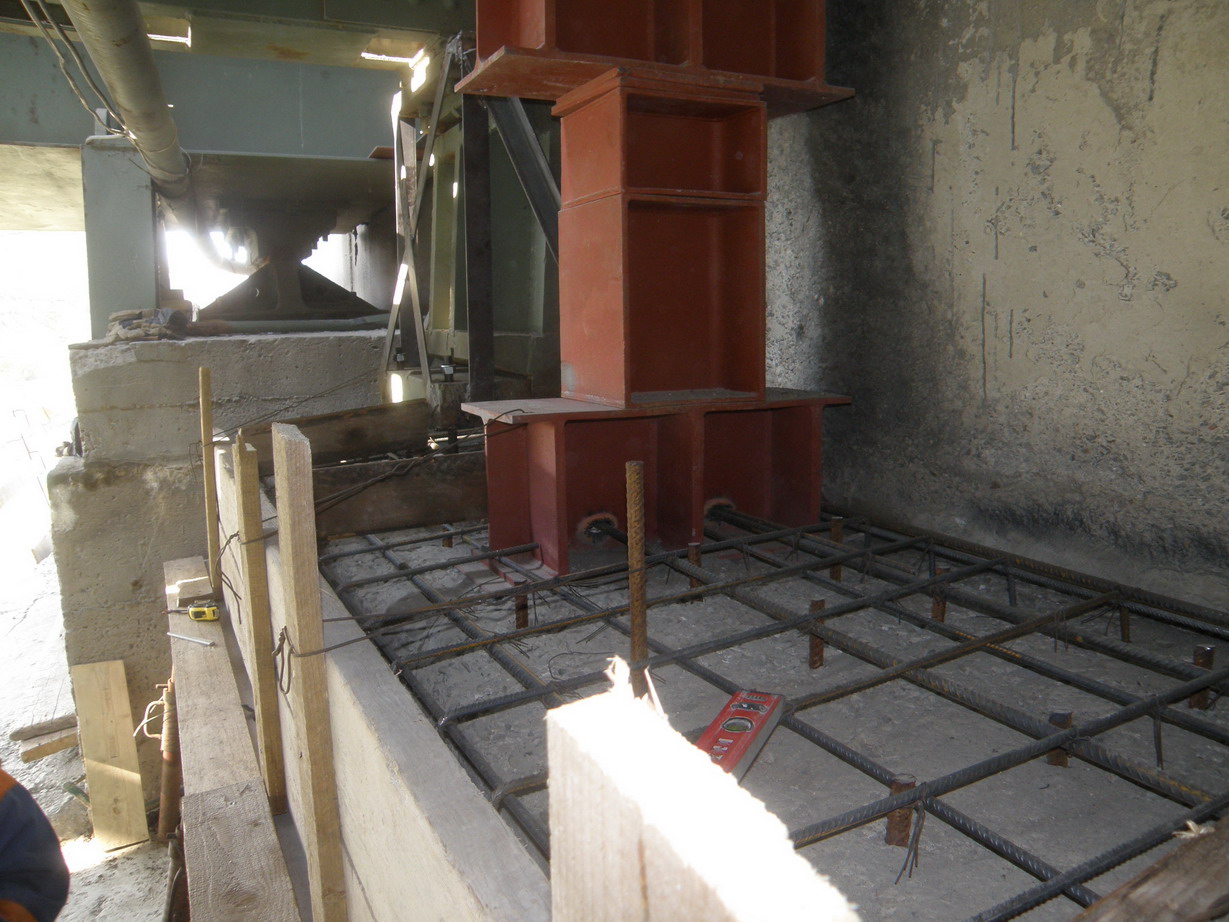

Máglyaépítés lépései.
Talpgerenda beállítás, aláékelés.
Talpgerenda beállítás, aláékelés.

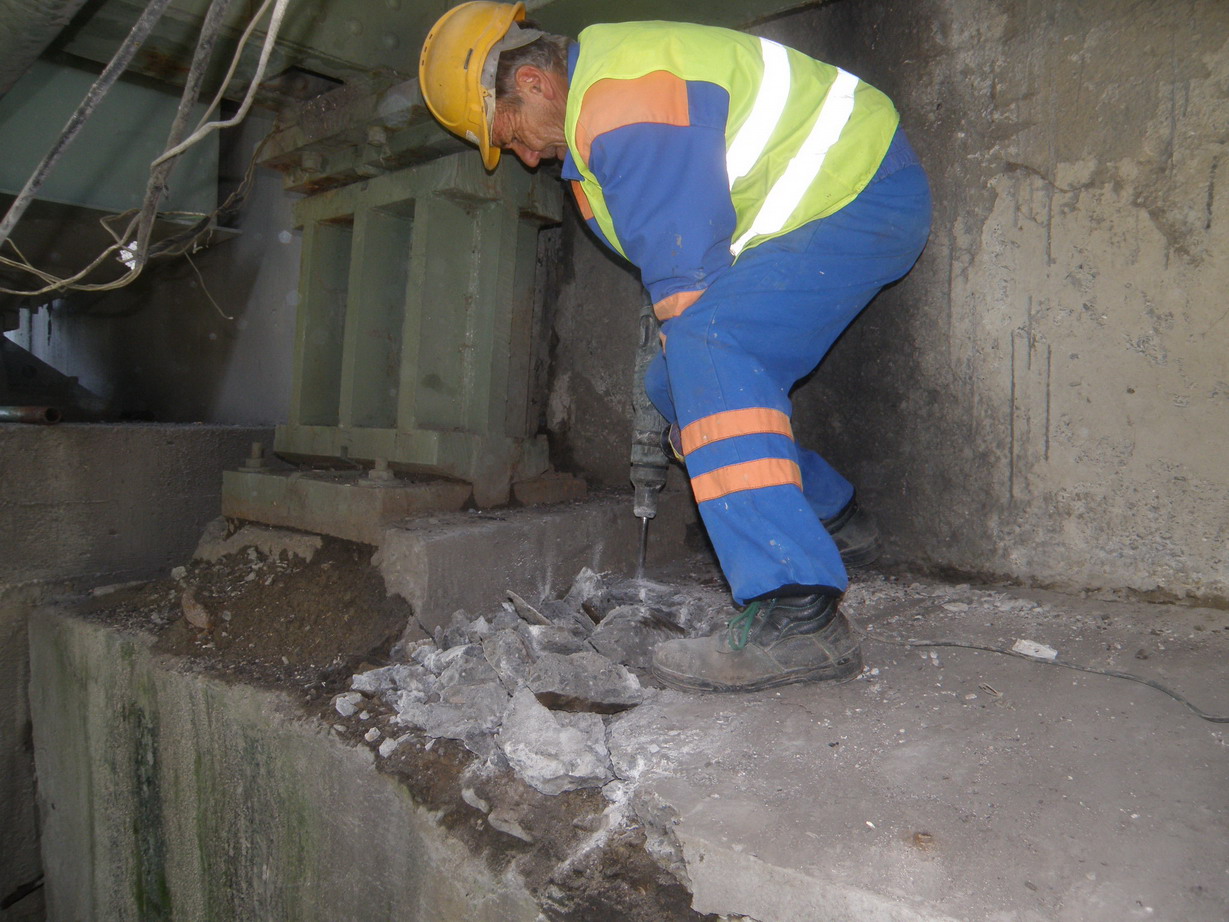

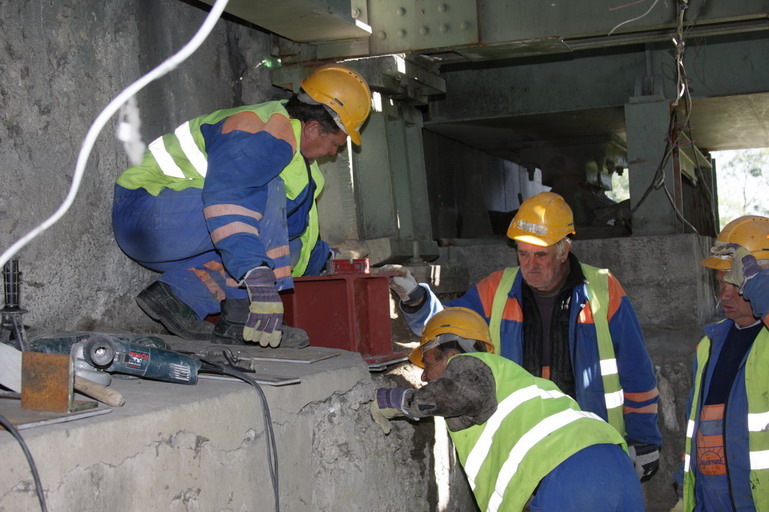

Szerkezeti gerenda utólagos javítása eltávolítva. Dűbel-lyukak készítése.

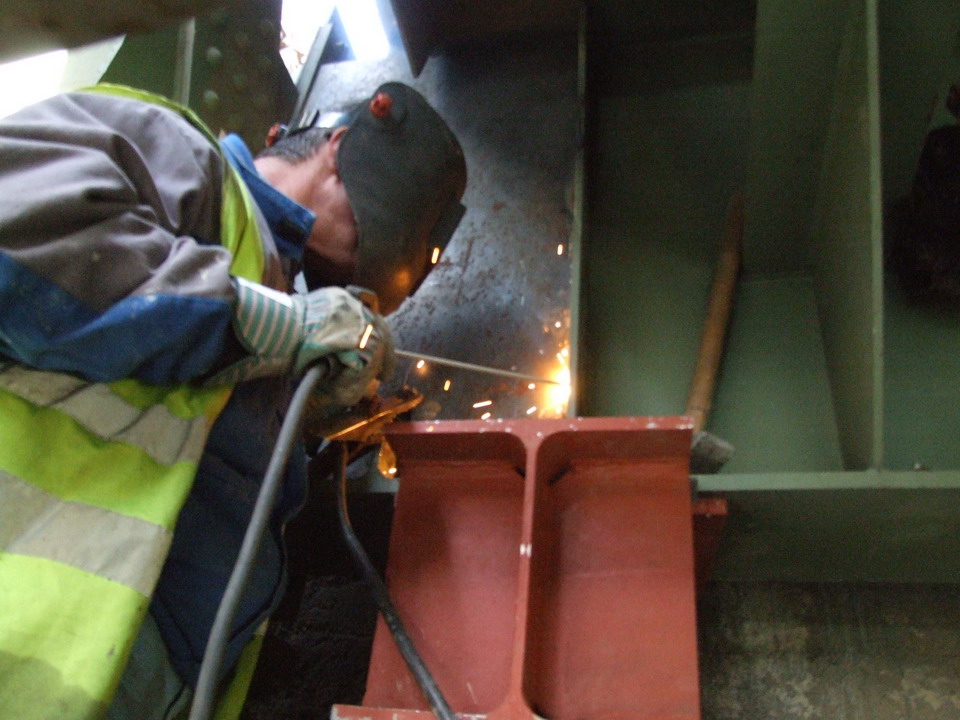

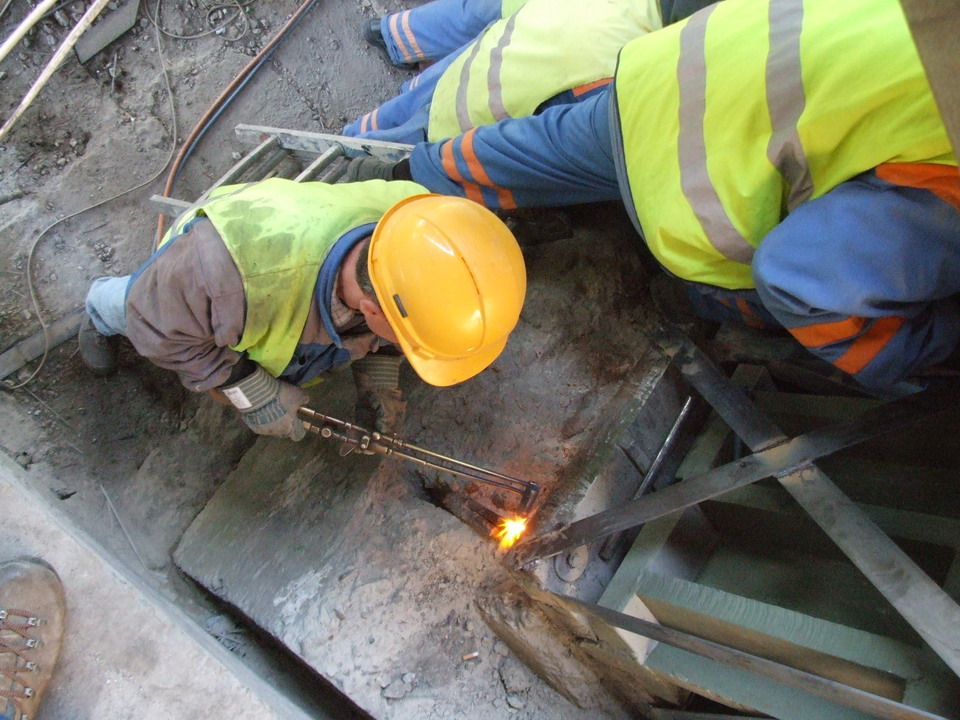

Végkereszttartó ideiglenes megerősítése pótgerinc behegesztéssel.

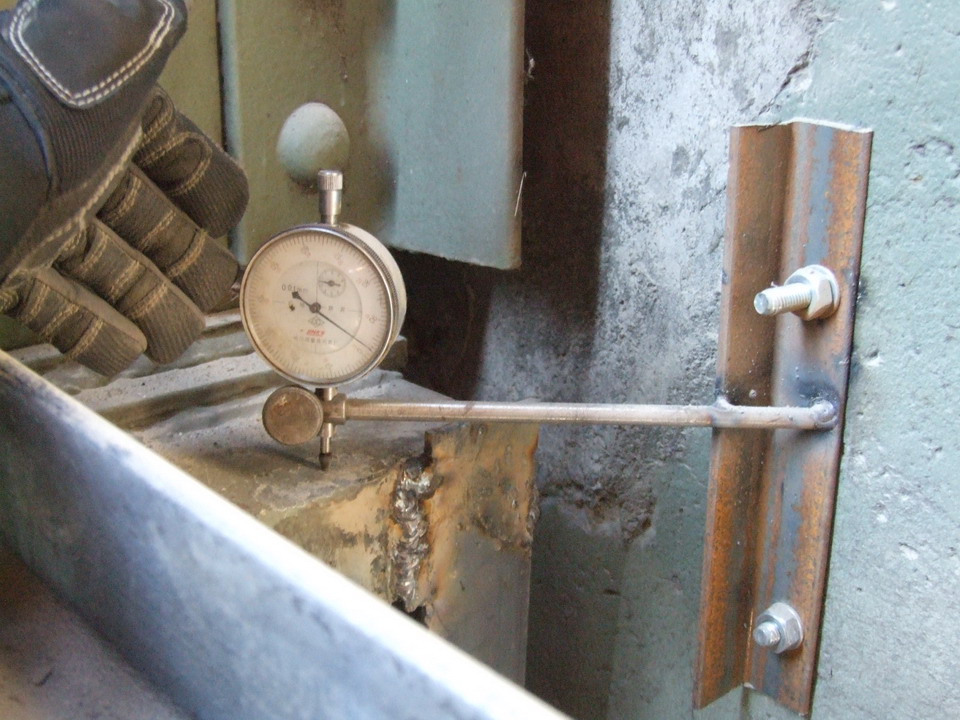

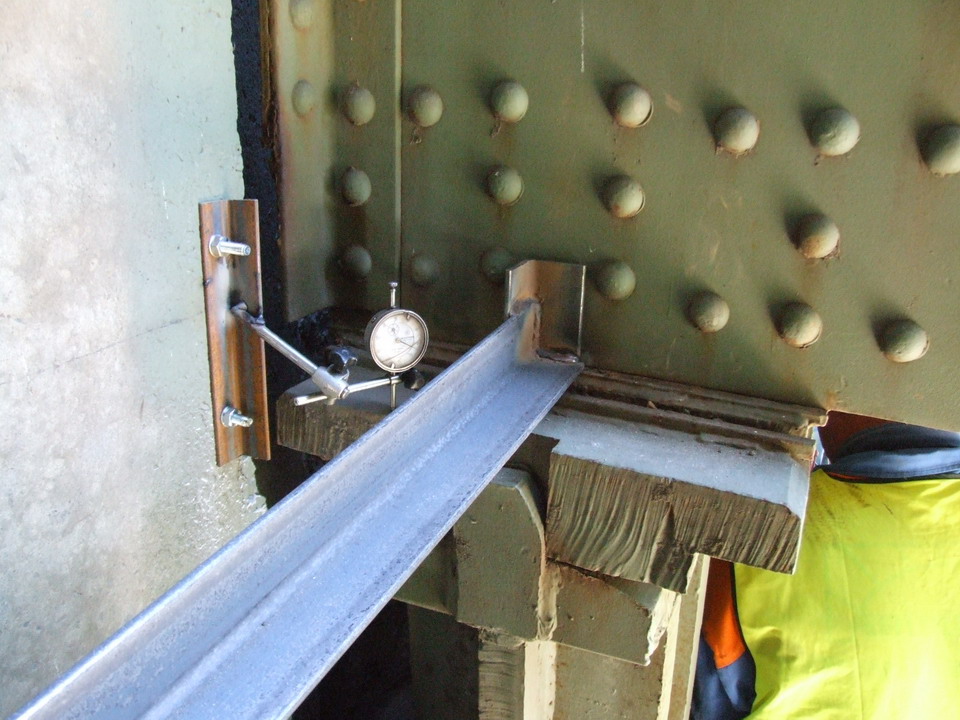

Hídemelés mérése mikrométerrel.

Emeléshez előkészítve 4x50 tonna elemőkapacitás.
Védőkapu a középső híd túlterhelése (teherautók, autóbuszok) ellen.
Felkötött saru a levegőben.
Arnold, a homokszóró - munkára kész.

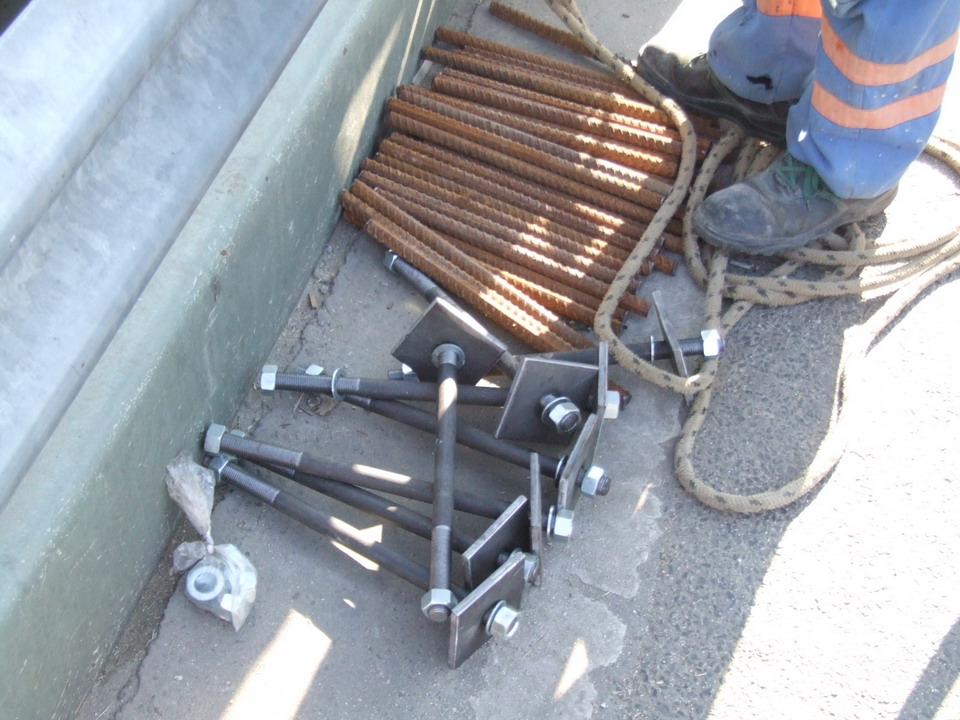

Beépítésre váró dűbelek és saru-horgonyok.

Emelés mikrométerrel kontrolálva.
Saru régi horgonycsavarjainak kibontása.

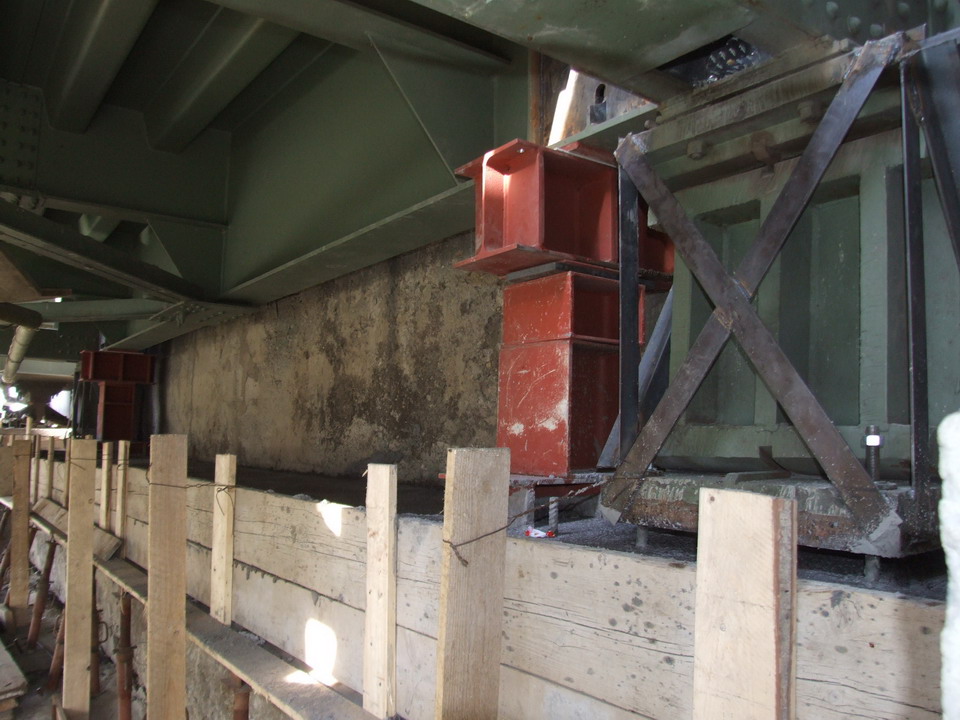

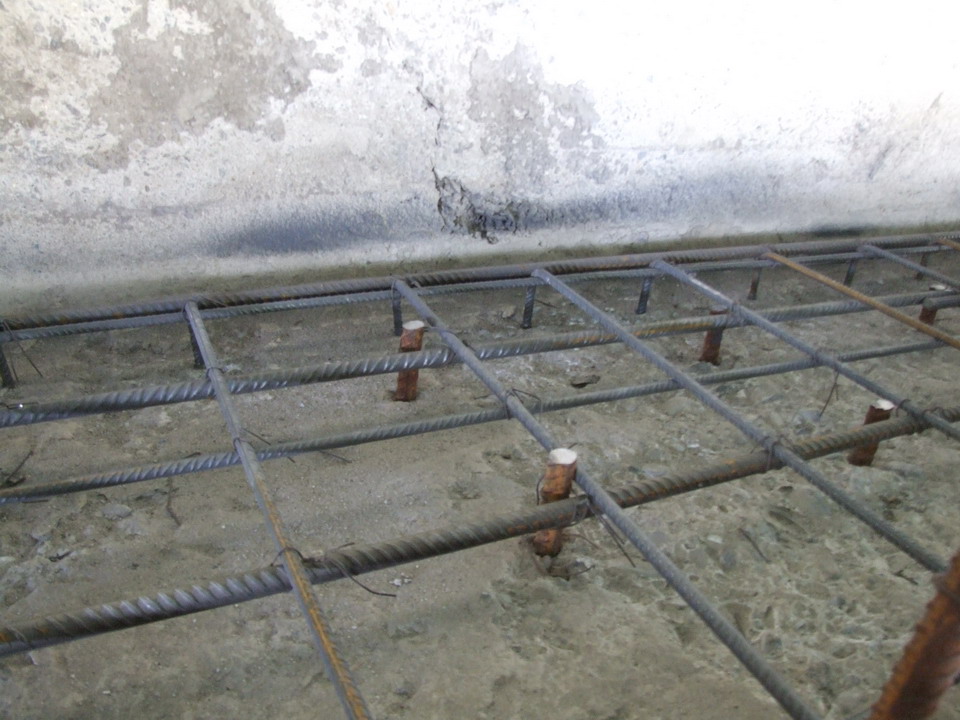

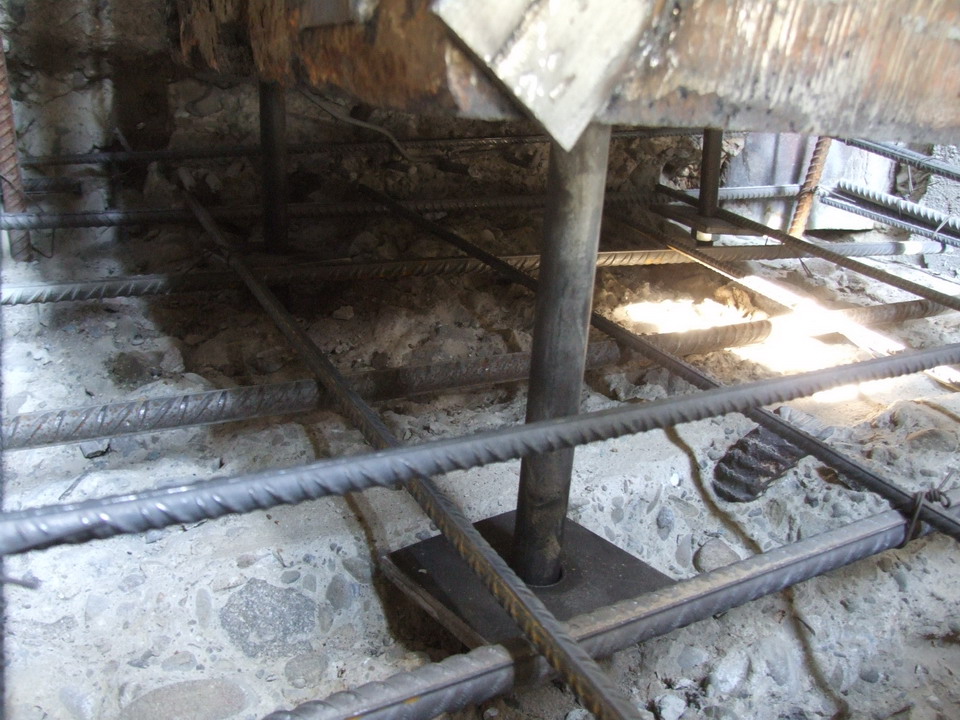

Szerkezeti gerenda új elosztó vasalása.

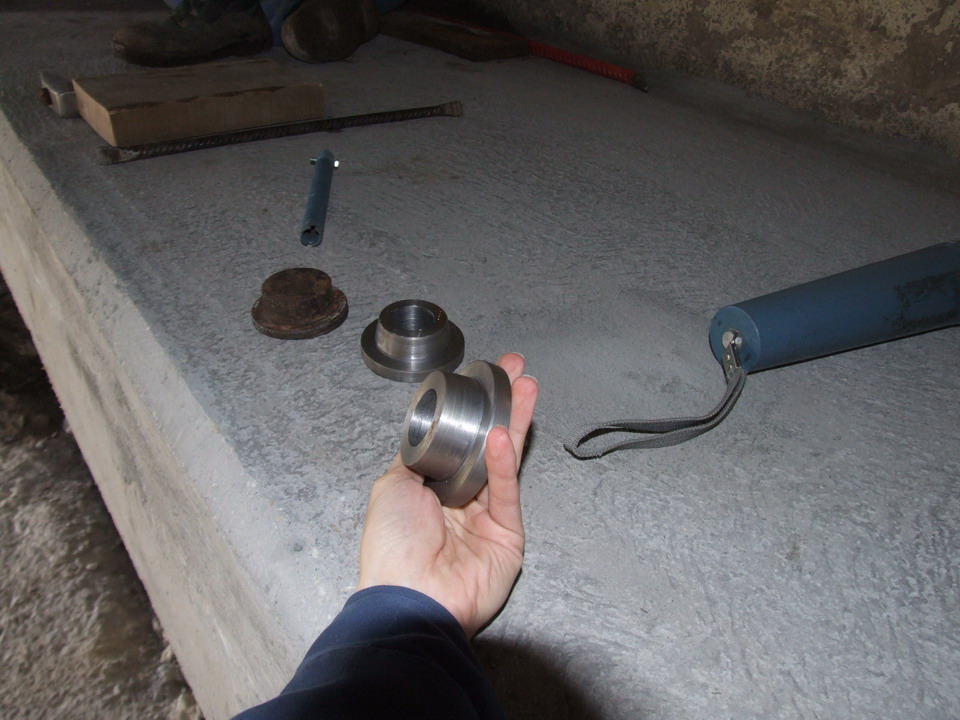

Saru új horgonycsavarjai.
Jöhet a beton!
Betonozás után a máglya talpgerendája bentmarad, átmenő vasalással.

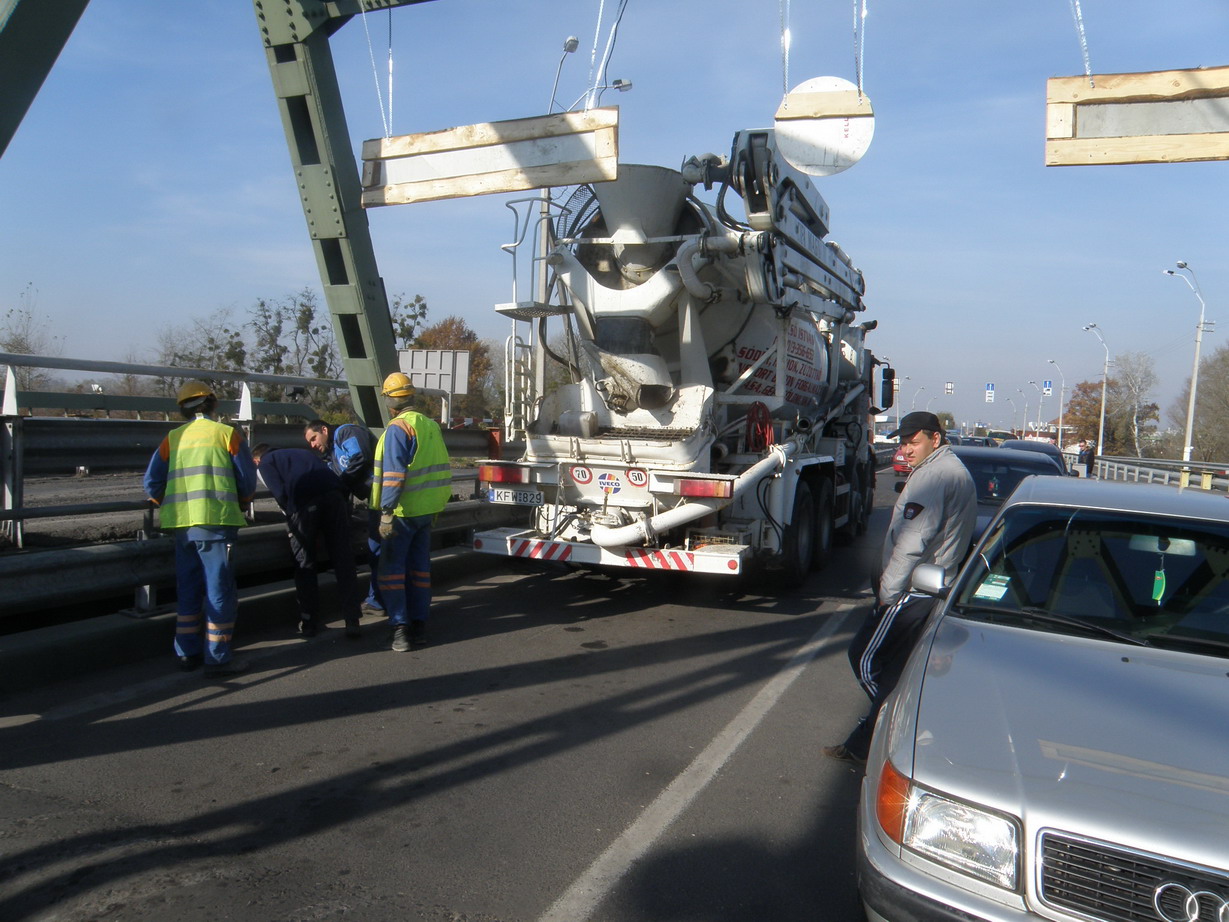

Mixerkocsi a hídfő felett - a híd megterhelése nélkül.

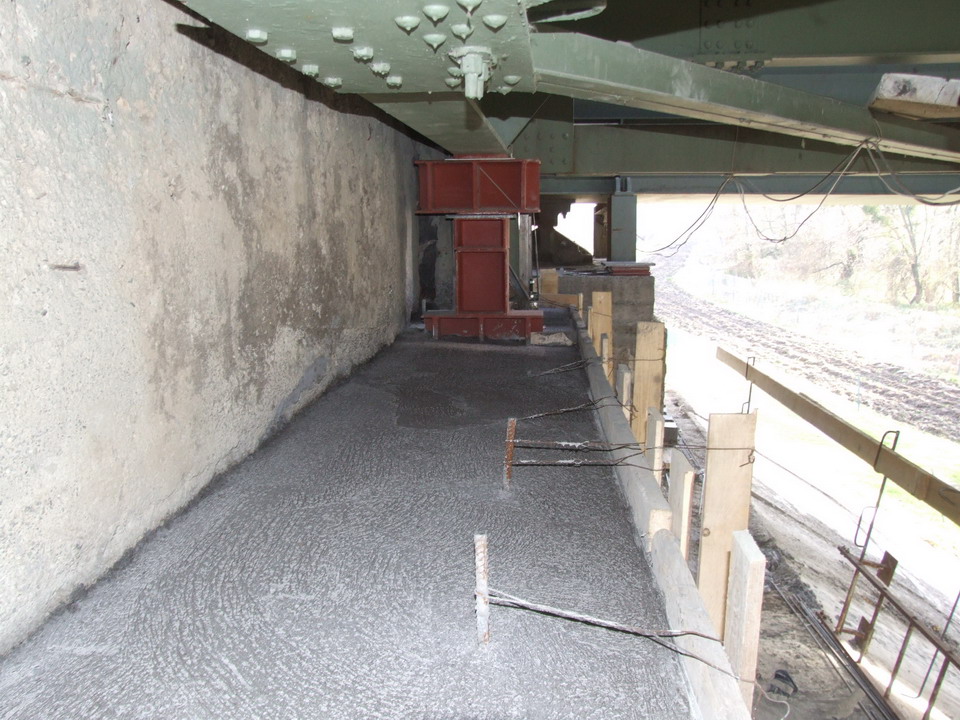

Betonozás után, kizsaluzás előtt.

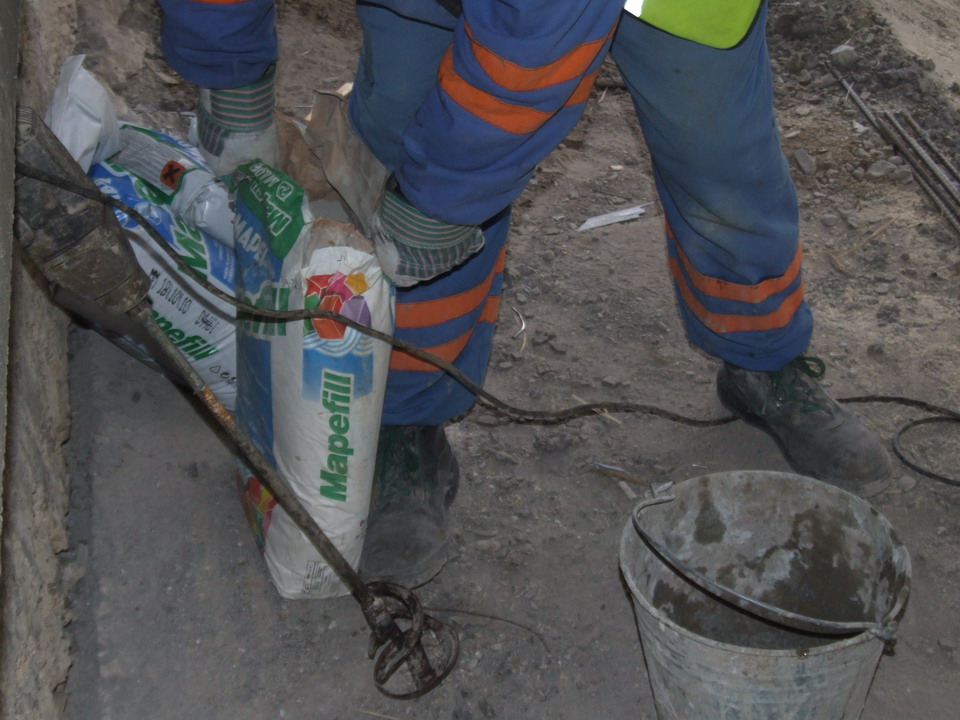

Sarualáöntő, önterülő, zsugorodásmentes habarcs.

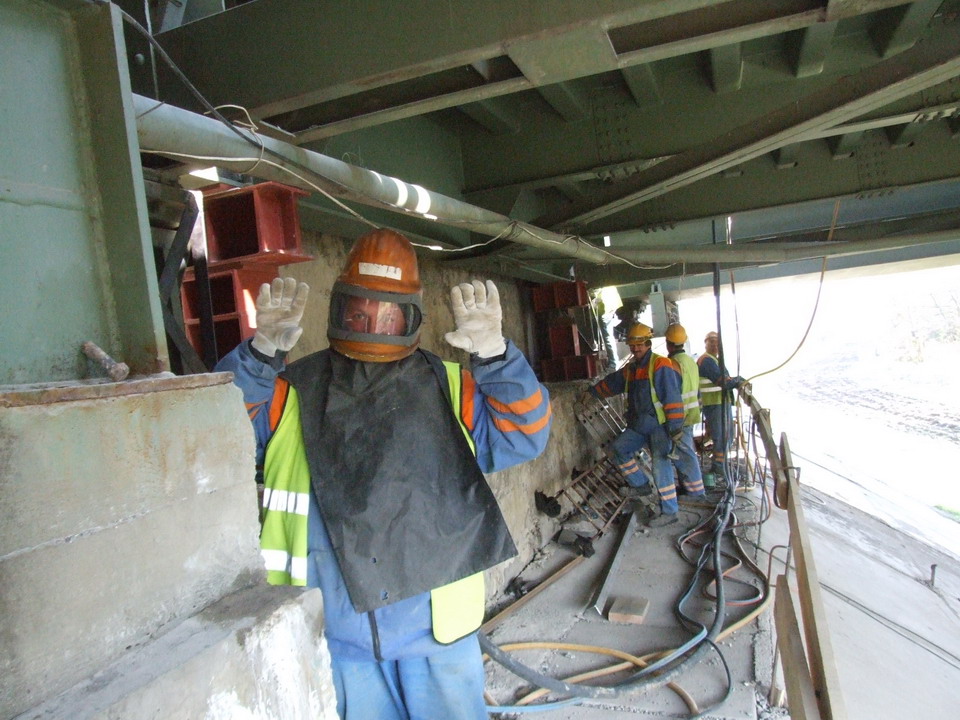

Munkavégzés folyamatos mérnöki irányítás alatt.
Sarualáöntés zsaluzata.
Sarualáöntés szilárdság ellenőrzése visszaterhelés előtt.
Új, egyedi, kúpos alátétek a saru horgonycsavarjaihoz.

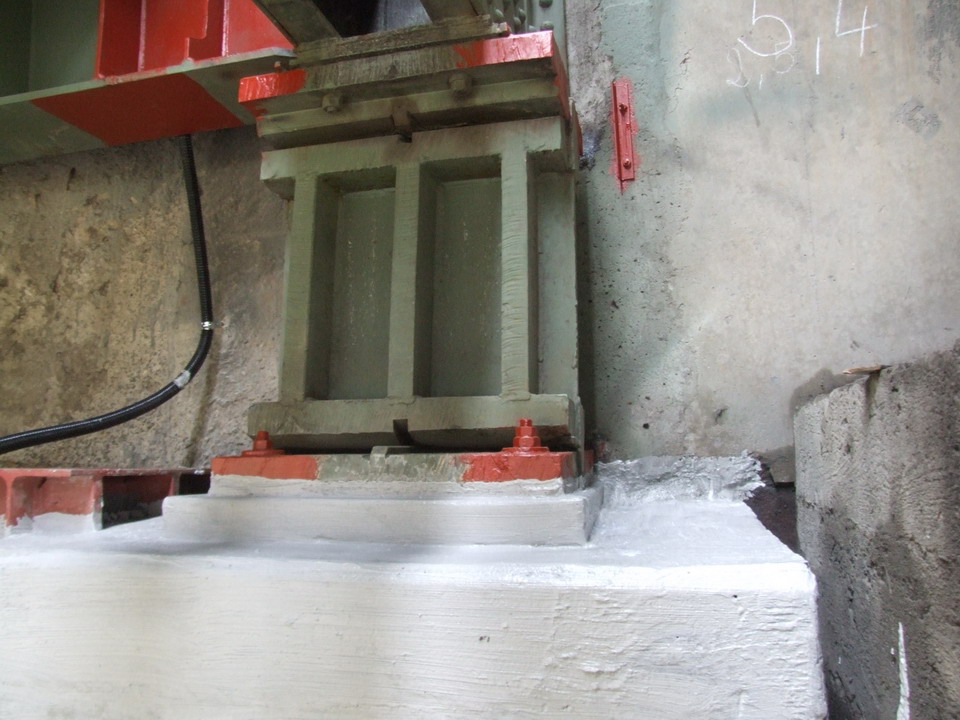

Sarukra visszaterhelve (sarufelkötés elvágva).
Befejező munkák, korrózióvédelem.
Befejező munkák, korrózióvédelem. Gerinc-pótmerevítés kivágva.
